Вопрос «за сколько построите» звучит на каждой первой встрече с подрядчиком, и ответ на него почти всегда один — «за сезон». Формально это правда: коробку с кровлей действительно можно поставить за лето. Заселиться в этот же дом обычно получается на год позже.
Разрыв между этими датами возникает не из-за медленной работы. Он складывается из ожидания: пока приедет геолог, пока согласуют документы, пока изготовят окна, пока сядет сруб, пока подключат электричество. Работы на площадке идут быстро, паузы между ними — нет.
Разбираем сроки по этапам, показываем, что можно вести параллельно, и объясняем, из чего складывается график, которому можно верить.
Подготовительный период
Самая недооценённая часть. Здесь ничего не строят, но именно она определяет, начнётся ли стройка вовремя.
- Геология участка. Выезд и бурение — один день. Отчёт с рекомендациями по фундаменту — обычно одна-две недели.
- Геодезия. Съёмка участка и вынос границ — день, документ — несколько дней.
- Проект. Эскиз с правками — от двух-трёх недель. Полный рабочий комплект с конструктивом и инженерией — от полутора до трёх месяцев в зависимости от сложности дома и загрузки проектировщика.
- Оформление права на стройку. От нескольких дней при уведомительном порядке до нескольких месяцев при разрешительном.
- Технические условия на электричество. Заявка обрабатывается неделями, подключение — месяцами.
Ключевой вывод: подготовка занимает от двух до пяти месяцев, и почти всё это время не зависит от вас. Значит, начинать её нужно за сезон до предполагаемого начала работ. Тот, кто в апреле решает строить этим летом, чаще всего выходит на площадку в августе.
Нулевой цикл
Земляные работы и фундамент — первый этап, где что-то видно.
- Планировка площадки, снятие плодородного слоя, разметка — от одного до трёх дней.
- Земляные работы под ленту или плиту — от двух дней до недели, зависит от объёма и техники.
- Опалубка, армирование, заливка — от недели до двух с половиной для типового частного дома.
- Свайно-винтовой фундамент — от одного до трёх дней на монтаж свай, плюс обвязка.
И главная пауза этого этапа: набор прочности бетона. Нагружать монолитный фундамент раньше определённого срока нельзя. Практическая норма для частной стройки — выдержка не меньше четырёх недель до начала монтажа стен, при холодной погоде дольше.
Эту паузу нельзя сократить деньгами, но её можно занять: пока бетон набирает прочность, заказывают домокомплект, ведут переговоры с кровельщиками, готовят въезд и площадку складирования.
Коробка
Самый быстрый и самый зрелищный этап.
- Сборка стен из профилированного или клеёного бруса для дома средней площади — от одной до трёх недель.
- Каркасные стены — сопоставимо, иногда быстрее.
- Перекрытия — несколько дней.
- Стропильная система — от нескольких дней до полутора недель, зависит от сложности кровли.
- Кровельное покрытие — от нескольких дней до двух недель.

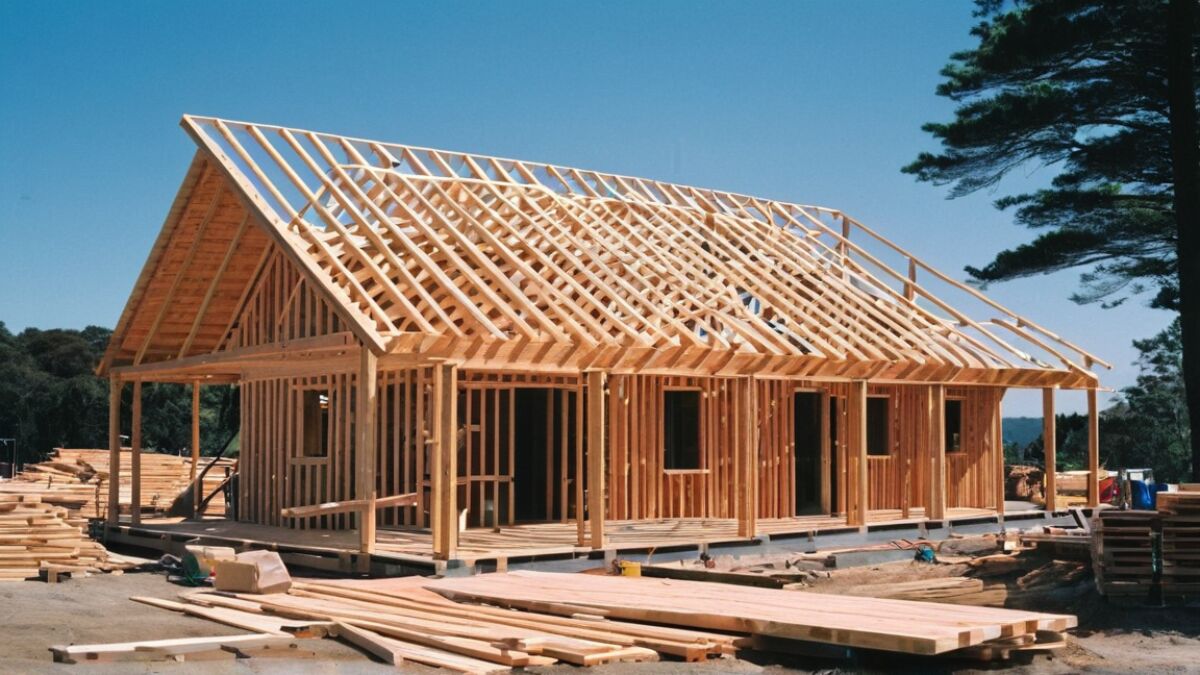

Итого коробка под крышу — от трёх недель до полутора месяцев. Именно эта цифра обычно и звучит в разговоре о сроках, и именно она создаёт ложное впечатление, что дом строится за месяц.
Что тормозит этап на практике: ожидание домокомплекта с производства (от двух недель до двух месяцев), погода, доступность крана или манипулятора в нужный день.
Пауза на усадку
Этап, которого нет в графиках подрядчиков, но который есть в реальности.
Дом из бруса естественной влажности активно садится в первые месяцы, и основную часть усадки он проходит за первый год. До этого не делают жёсткую отделку, не устанавливают лестницу намертво, не зашивают стены гипсокартоном без скользящих креплений.
Дом из клеёного бруса и каркасник садятся значительно меньше, и отделку в них начинают раньше — обычно после того, как закрыт контур.
Практический вывод: если строите из бруса естественной влажности, планируйте не «дом за сезон», а «коробка в первый сезон, отделка во второй». Это не задержка, это технология.
Контур
Задача — закрыть дом от погоды. Сюда входят окна, наружные двери, утепление и фасад.
- Изготовление окон после замера — от двух до шести недель, в сезон дольше.
- Монтаж окон в готовые проёмы — один-два дня на дом.
- Утепление кровли и перекрытий — от нескольких дней до полутора недель.
- Фасадные работы — от недели до месяца в зависимости от материала.
Главный риск — сроки изготовления окон. Их заказывают заранее, сразу после того, как проёмы готовы и обмеряны, а не тогда, когда всё остальное сделано.
Инженерия
Инженерные работы делятся на две части: черновую разводку и монтаж оборудования.
- Черновая электрика — от нескольких дней до двух недель.
- Разводка водоснабжения и канализации — около недели.
- Монтаж тёплого пола с заливкой стяжки — несколько дней плюс время на сушку стяжки, которое исчисляется неделями.
- Котельная и обвязка котла — от нескольких дней до двух недель.
- Вентиляция — от нескольких дней.
Отдельно стоят внешние подключения. Скважина — от одного дня. Септик — от двух дней. Газ — процедура на месяцы, независимо от того, как быстро работает бригада.
Отделка
Самый растянутый этап, потому что состоит из множества мелких работ, идущих последовательно.
- Черновые полы и подготовка оснований — от недели.
- Стены: шлифовка и покраска дерева либо обшивка и подготовка под чистовую — от двух недель.
- Плиточные работы в санузлах — от недели на помещение.
- Чистовые полы — от нескольких дней.
- Лестница: изготовление от трёх недель, монтаж несколько дней.
- Двери, наличники, плинтусы, электроустановочные изделия — от недели.
Суммарно отделка частного дома средней площади занимает от двух до шести месяцев. Разброс огромный и зависит не от площади, а от количества решений, которые заказчик принимает по ходу.
Что можно вести параллельно
График сокращается не ускорением работ, а их совмещением. Что реально совмещается:
- Пока бетон набирает прочность — заказ домокомплекта и окон, устройство въезда, оформление подключений.
- Пока идёт сборка коробки — согласование инженерных решений, выбор котла, заказ лестницы.
- Пока делают кровлю — работы по участку: септик, скважина, дренаж.
- Пока идёт отделка первого этажа — работы на втором, если бригад несколько.
Чего совмещать нельзя: мокрые процессы и чистовую отделку, стяжку и укладку финишного покрытия, электрику и зашивку стен до проверки.
Где стройка простаивает
Простой почти никогда не связан с ленью. Типовые причины:
- ожидание изготовления: окна, домокомплект, лестница, мебель;
- ожидание решений заказчика — самая частая причина, о которой не принято говорить;
- погода: заливка бетона и кровельные работы в дождь не ведутся;
- ожидание подключений, особенно электричества и газа;
- технологические паузы: набор прочности, сушка стяжки, усадка.
Первую и вторую причины устраняет одно и то же — решения, принятые заранее. Выбирать плитку нужно не тогда, когда плиточник вышел на объект, а за месяц до этого.
Как построить реалистичный график
Порядок действий такой:
- Выпишите этапы в технологической последовательности.
- Поставьте против каждого срок работы и отдельно — срок ожидания перед ним.
- Отметьте позиции с длинным циклом изготовления и вынесите их заказ на максимально ранние даты.
- Добавьте климатическое ограничение: до какой даты нужно закрыть контур.
- Прибавьте резерв — от десяти до двадцати процентов общего срока.
Полученная дата обычно неприятна, но она честная. График без резерва и без сроков ожидания — не план, а пожелание.
Ориентир по сезонам
Если свести всё вместе, типичная картина для дома из бруса естественной влажности выглядит так: подготовка занимает зиму и весну, нулевой цикл и коробка — начало лета, контур закрывается к осени, зиму дом стоит и садится, отделка идёт следующей весной, заселение — примерно через год после начала работ на площадке.
Для каркасного дома или дома из клеёного бруса цикл короче: контур можно закрыть за одно лето и вести отделку зимой в отапливаемом доме. Заселение реально через шесть-девять месяцев после начала работ.
Обещания «под ключ за три месяца» относятся либо к очень маленьким домам, либо к отделке, которую придётся переделывать.
Комментарии
Зарегистрируйтесь, чтобы получать уведомления о новых комментариях.
