Коробка из бруса собирается быстро — обычно за две-три недели. Именно поэтому её принимают небрежно: дом на глазах вырос, выглядит внушительно, и хочется поскорее закрыть этап. Между тем большая часть дефектов сруба видна только в эти дни, пока стены не зашиты, а зазоры не закрыты наличниками.

Два часа с рулеткой на приёмке коробки — самая выгодная работа за всю стройку
Два часа с рулеткой на приёмке коробки — самая выгодная работа за всю стройку

Через полгода те же дефекты придётся или терпеть, или разбирать отделку. Через год они станут вашими: подрядчик уехал, гарантия закончилась, а щель в венце объяснят усадкой.

Разбираем приёмку по порядку: с чем приходить, что мерить, какие отклонения считаются рабочими, а какие требуют переделки.

С чем приходить на приёмку

Набор простой и помещается в сумку:

  • рулетка на десять метров;
  • строительный уровень длиной не меньше метра, а лучше два;
  • отвес или лазерный уровень;
  • щуп или обычная пластиковая карта для проверки зазоров;
  • фонарь — межвенцовые щели ищут светом с обратной стороны;
  • влагомер, если он есть или его можно одолжить;
  • телефон для фотографий и блокнот для замечаний.

Приёмку назначают на светлое время дня и закладывают на неё не меньше двух часов. Быстрая приёмка «пробежались, всё нормально» ничего не даёт.

Геометрия: с чего начинают

Первое, что проверяют, — правильно ли дом стоит вообще. Ошибка в геометрии не лечится отделкой и мешает потом всему: полам, окнам, лестнице, кровле.

Диагонали. Измеряют диагонали каждого прямоугольного контура — по внешнему периметру и по каждой комнате. Разница между диагоналями показывает, насколько дом «ромбом». Для сруба нормой считают отклонение в пределах пары сантиметров на длину до десяти метров; заметно больше — повод разбираться.

Вертикаль стен. Проверяют отвесом или лазером по углам и в середине длинных стен. Стена, заваленная наружу или внутрь, говорит о плохой сборке или о том, что нагели поставлены не по правилам.

Горизонталь венцов. Уровень кладут на верхний венец в нескольких местах. Перепад по высоте между углами не должен накапливаться: если один угол ниже на несколько сантиметров, перекрытие ляжет с уклоном.

Высота помещений. Меряют от чернового пола до низа балок в нескольких точках комнаты. Разброс покажет, ровно ли уложены венцы и балки.

Венцы и межвенцовые швы

Профилированный брус тем и хорош, что замок держит геометрию сам. Но собрать его неплотно всё равно можно.

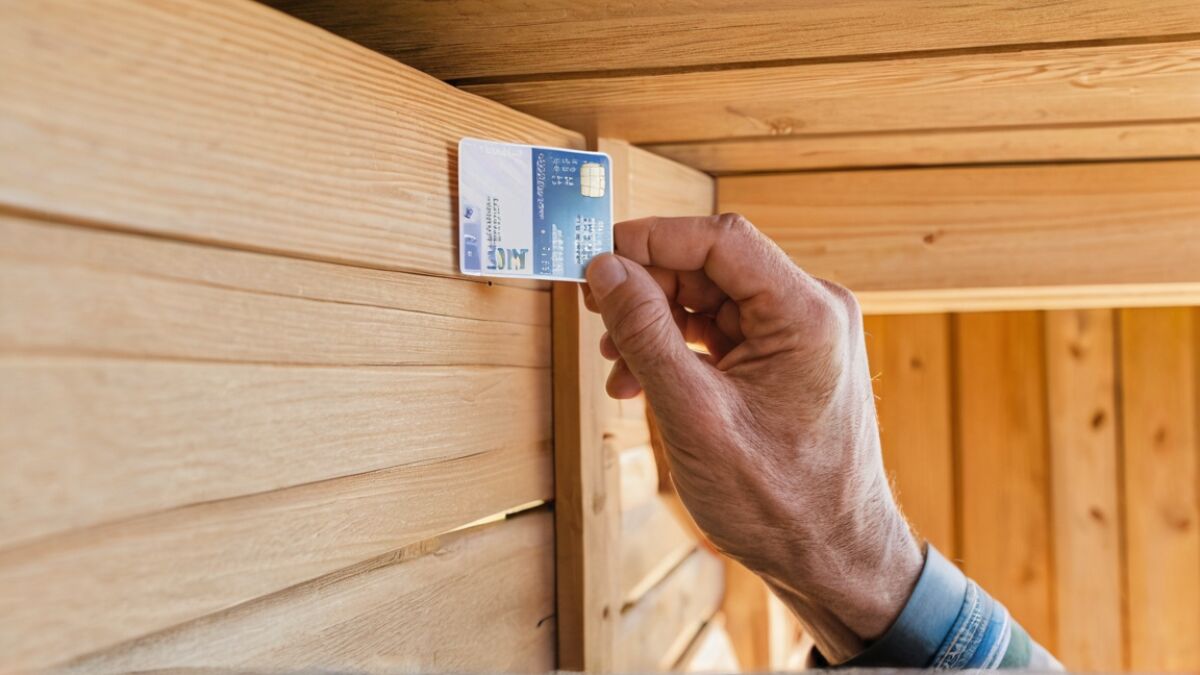

Пластиковая карта не должна заходить в шов между венцами
Пластиковая карта не должна заходить в шов между венцами

Что проверяют:

  • Плотность прилегания. Пластиковая карта не должна заходить в шов между венцами. Отдельные места, где она входит на пару миллиметров, встречаются; сквозные щели по всей длине стены — нет.
  • Просвет. Вечером или в пасмурную погоду изнутри виден свет сквозь щели. Быстрый и честный тест: пройти вдоль всех стен и посмотреть на швы против света.
  • Утеплитель в шве. Джут или лён должен лежать по всей длине и не торчать клочьями наружу. Отсутствие утеплителя в отдельных местах — распространённая экономия.
  • Стыки бруса по длине. В длинных стенах брус стыкуется. Стыки должны быть в замок и разнесены по вертикали между соседними венцами, а не собраны в одну линию.

Нагели и компенсаторы

Это то, чего не видно, и именно поэтому проверять надо въедливо.

Нагели — стержни, которые не дают венцам смещаться и выгибаться. Их ставят с определённым шагом, обязательно у проёмов и по углам, и утапливают ниже верхней плоскости бруса, чтобы при усадке венец не завис на нагеле. Попросите показать фотографии установки — они делаются во время сборки. Если фотографий нет, это повод для отдельного разговора.

Компенсаторы усадки ставят под каждой вертикальной стойкой, которая опирается на что-то, что не садится: под столбами веранды, под опорами конька, под стойками второго света. Сруб опустится, стойка — нет, и без винтового компенсатора конструкцию порвёт. Проверить просто: посмотреть на низ каждой стойки и убедиться, что регулировочный узел там есть и к нему есть доступ.

Зазоры над проёмами. Над окосячкой и над дверными коробками оставляют зазор, обычно несколько сантиметров, заполненный мягким утеплителем. Без него при усадке стена сядет на раму и выдавит её. Зазор проверяется рулеткой и виден до установки наличников.

Проёмы и окосячка

Окосячка — обсадная коробка, которая позволяет стене двигаться относительно окна. Её проверяют по трём признакам:

  1. Коробка не прибита к торцам бруса гвоздями или саморезами насквозь — крепление должно быть скользящим.
  2. Между верхом окосячки и стеной есть зазор с мягким заполнением.
  3. Сама коробка стоит вертикально, диагонали проёма совпадают.

Отдельно проверяют размеры проёмов по ведомости из проекта. Проём, ошибочно сделанный шире на несколько сантиметров, — это не трагедия, но окно придётся заказывать другое, и лучше узнать об этом до заказа.

Трещины в брусе

Трещины в древесине естественного сушения появляются всегда — это нормальный процесс высыхания, а не брак. Разница между нормой и дефектом определяется тремя признаками.

  • Глубина. Поверхностные трещины по длине бруса безопасны. Трещина, проходящая насквозь через всё сечение, ослабляет элемент.
  • Расположение. Трещина в верхней плоскости бруса опаснее нижней: в неё будет собираться влага. В несущих балках и стойках любые крупные трещины требуют оценки.
  • Раскрытие. Волосяные трещины никого не беспокоят. Раскрытие, куда проходит палец, требует заделки герметиком по дереву.

Что делать с трещинами: поверхностные оставляют, крупные на наружных стенах заделывают эластичным герметиком после того, как дом сядет. Заделывать сразу бессмысленно — раскрытие ещё изменится.

Влажность древесины

Если брус камерной сушки, влажность заявлена и её можно проверить влагомером в нескольких точках, желательно на торцах и в местах, закрытых от солнца. Сильное расхождение с заявленным — предмет разговора.

Если брус естественной влажности, измерять бессмысленно: он и должен быть сырым. Здесь важнее другое — как он хранился. Штабель без прокладок, лежащий прямо на земле и накрытый плёнкой наглухо, — верный путь к синеве и плесени.

Синева. Грибок, окрашивающий древесину, но не разрушающий её прочность. На несущей способности не сказывается, на внешнем виде — да, и отбеливать её потом долго. Наличие синевы фиксируют в замечаниях.

Плесень и гниль. В отличие от синевы, это уже разрушение. Мягкая на ощупь древесина, тёмные пятна с рыхлой структурой — основание требовать замены элемента.

Перекрытия и стропильная система

Проверяют по проекту, а не на глаз:

  • сечение балок и шаг между ними соответствуют схеме;
  • балки опираются на нужную глубину и закреплены предусмотренным способом;
  • сечение стропил и шаг соответствуют расчёту;
  • крепление стропил к стене выполнено скользящим, если это дом из бруса естественной влажности;
  • обрешётка с нужным шагом под конкретное кровельное покрытие;
  • есть вентиляционный зазор под кровлей и продухи в карнизе.

Отдельно осматривают узлы конька и ендов. Ендова — место, где чаще всего течёт, и качество её сборки видно только сейчас.

Как оформлять замечания

Устные замечания не работают. Порядок такой:

  1. Каждое замечание фотографируется, желательно с рулеткой в кадре для масштаба.
  2. Составляется список: что именно, где именно, что требуется сделать.
  3. Список передаётся подрядчику письменно с датой, вторая копия остаётся у вас.
  4. Согласовывается срок устранения.
  5. Оплата этапа производится после повторной проверки.

Формулировать замечания стоит через требуемый результат, а не через оценку. Не «плохо собрали угол», а «в углу по оси такой-то щель между венцами шириной до пяти миллиметров на длине сорок сантиметров, требуется подтянуть и уплотнить».

Что оставить на потом

Часть вопросов принципиально не решается на приёмке коробки, и требовать этого не нужно:

  • окончательная конопатка и герметизация швов — после основной усадки;
  • подгонка дверей и окон — после того, как дом сядет;
  • заделка крупных трещин — когда раскрытие стабилизируется;
  • шлифовка и покраска стен — по сухой древесине, а не по свежесобранной.

Разумно зафиксировать эти работы отдельным этапом с отдельным сроком — например, через год после сборки. Тогда у подрядчика остаётся обязательство вернуться, а у вас — понимание, что дом не брошен на середине.

Короткий порядок приёмки

  1. Диагонали, вертикали, высоты.
  2. Швы между венцами на просвет и щупом.
  3. Нагели и компенсаторы под стойками.
  4. Зазоры над проёмами и окосячка.
  5. Трещины: где и насколько глубокие.
  6. Состояние древесины: синева, плесень, хранение остатков.
  7. Перекрытия и стропила по проекту.
  8. Список замечаний письменно, оплата после устранения.

Два часа с рулеткой и фонарём — самая выгодная работа за всю стройку. Все найденные в этот день дефекты устраняются в течение недели. Все пропущенные — живут с вами до следующего капитального ремонта.
