Электричество — единственная коммуникация, без которой стройка не начнётся. Воду можно привезти, газ отложить на потом, канализацию сделать после заселения, а вот бетономешалка, циркулярка и вагончик со светом нужны с первого дня.
При этом подключение — процедура не строительная, а бумажная, и её сроки не зависят от вашей расторопности на площадке. Заявление, договор, технические условия, выполнение работ оператором, установка счётчика, договор с поставщиком — каждый шаг со своим сроком.
Разберу, из чего складывается цена, что в неё входит, а что придётся оплачивать отдельно, и в каком порядке всё это делается, чтобы не потерять сезон.
Стандартное присоединение или нестандартное
Первое, что нужно выяснить, потому что от этого зависит и стоимость, и срок, и объём бумаг.
Стандартное присоединение — это когда мощность вашего объекта не превышает пятидесяти киловатт, а расстояние по прямой от границы участка до существующих сетей нужного класса напряжения не больше трёхсот метров в городе и пятисот метров за его пределами. Для частного дома это обычный случай.
Плата за стандартное присоединение считается по ставке за киловатт. Ставки утверждает регулятор отдельно для каждой области и отдельно для города и села, и они пересматриваются. Это значит, что назвать одну цифру для всей страны невозможно — актуальную ставку смотрите на сайте своего оператора системы распределения, она там опубликована.
Нестандартное присоединение — всё остальное: больше пятидесяти киловатт, дальше нормативного расстояния, нет сетей нужного напряжения поблизости. Здесь платы по ставке нет, разрабатывается проект, и стоимость считается по нему. Это и дороже в разы, и дольше.
Практический вывод: прежде чем покупать участок, узнайте, где ближайшая линия. Участок дешевле на десять тысяч долларов, но в километре от сетей — это не экономия, а отложенный счёт.
Какую мощность заказывать
Самая частая ошибка, которую я вижу, — заказать поменьше, чтобы сэкономить на присоединении. Экономия выходит однократная, а жить с ней придётся всегда: увеличение мощности потом — это отдельная процедура и отдельная оплата, причём по действующим на тот момент ставкам.
Ориентировочно, что потребляет дом:
- Электрокотёл или тепловой насос — от шести до двенадцати киловатт. Это сразу определяет всё остальное.
- Варочная поверхность — до семи киловатт, духовка — до трёх.
- Бойлер — полтора-два.
- Насос скважины — до полутора.
- Всё остальное вместе, от чайника до инструмента, — ещё три-пять.
Дом без электроотопления обычно укладывается в десять-пятнадцать киловатт. Дом, который греется электричеством, требует двадцать-тридцать. И это тот случай, когда лучше заложить с запасом.
Отдельно про фазы. Однофазный ввод дешевле, но ограничен по мощности, и на нём невозможно подключить трёхфазное оборудование — скважинный насос помощнее, сварочный аппарат, некоторые тепловые насосы. Трёхфазный ввод дороже на присоединении и на щите, но снимает эти ограничения навсегда. Для нового дома я советую трёхфазный практически всегда.
Что входит в плату, а что нет
Это место, где рушатся все бюджеты, потому что люди считают платой за присоединение всю стоимость подключения.

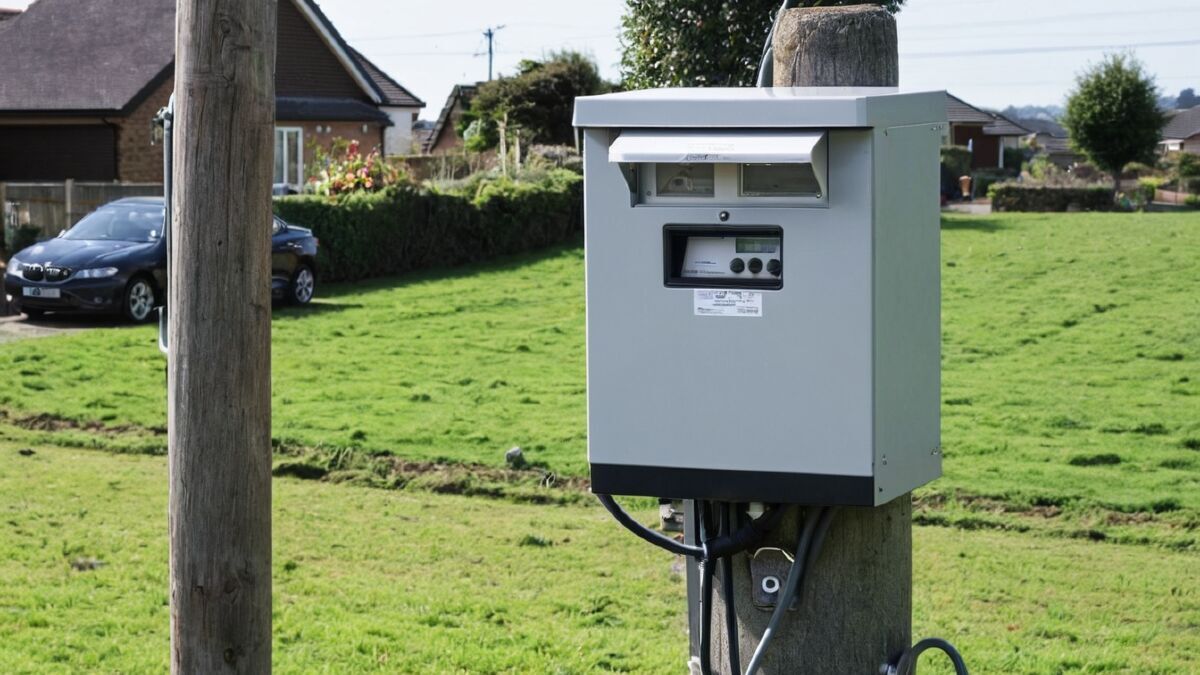

Оператор за вашу плату доводит сеть до точки присоединения — как правило, до границы вашего участка — и устанавливает узел учёта. Всё, что дальше этой точки, ваша зона ответственности и ваши деньги.
В ваши расходы за границей точки входят:
- Щит учёта на границе участка с автоматом и, если требуется, вводным устройством.
- Кабель или самонесущий изолированный провод от щита до дома, крепёж, гофра, ввод в стену.
- Контур заземления. В деревянном доме на нём экономить нельзя.
- Вводной щит внутри дома с автоматами и устройствами защитного отключения.
- Вся внутренняя проводка.
Про внутреннюю проводку в деревянном доме скажу отдельно: она дороже, чем в кирпичном, потому что прокладка в сгораемых конструкциях требует металлических труб или специальных коробов, а не обычной гофры в штробе. Закладывайте это в смету заранее, чтобы не удивляться.
Порядок действий
Последовательность, в которой это делается:
- Заявление оператору системы распределения. Подаётся через личный кабинет на сайте оператора вашей области. К заявлению — документ на землю и на дом, если он уже оформлен, паспорт, идентификационный код, план участка с указанием желаемой точки ввода.
- Договор о присоединении и технические условия. Оператор готовит договор, техусловия идут приложением к нему. Читать техусловия обязательно: там написано, что должны сделать вы, а что оператор.
- Оплата. После оплаты начинает течь срок выполнения работ оператором — до этого момента он не течёт.
- Выполнение своей части. Параллельно вы ставите щит на границе, тянете от него линию и делаете заземление. Не ждите оператора — делайте это одновременно, так экономится месяц.
- Проверка и подключение. Оператор выполняет свою часть, ставит счётчик и подключает объект.
- Договор с поставщиком электроэнергии. Это отдельная компания и отдельный договор. Без него по подключённым проводам ток не пойдёт.
Пункт шестой пропускают чаще всего. Присоединение и поставка — две разные услуги двух разных компаний: одна довела сеть, вторая продаёт электроэнергию.
Сколько это занимает по времени
Срок выполнения работ оператором указывается в договоре и отсчитывается от оплаты. Для стандартного присоединения он измеряется месяцами, для нестандартного — может уйти за год, потому что туда добавляется проектирование, согласования и, если линию надо вести через чужую землю, переговоры с соседями и сервитуты.
Реалистичный план для человека, который начинает строить весной: заявление подавать зимой. Если подавать в мае, свет в доме появится осенью, и весь сезон вы проработаете на генераторе.
Отдельно про сроки последних лет: сети повреждаются, ремонтные бригады перегружены, и графики выполнения плавают сильнее, чем раньше. Закладывайте запас и не планируйте отделочные работы с электроинструментом впритык к дате из договора.
Электричество на время стройки
Два законных варианта.
Первый — сделать постоянное присоединение сразу, до начала стройки, и пользоваться им же в процессе. Правильный и самый выгодный путь: вы один раз платите и получаете и стройплощадку со светом, и готовый ввод.
Второй — временное присоединение на период строительства. Оно оформляется отдельно и по завершении переоформляется. Смысл имеет там, где постоянное невозможно быстро.
Генератор — не вариант, а вынужденная мера: топливо на сезон стройки обходится в сумму, сопоставимую с самим присоединением, плюс шум и постоянная возня с заправкой.
Где теряют деньги
Из того, что вижу в делах чаще всего:
- Заказали мало мощности. Через два года поставили тёплый пол и электрокотёл, и всё пришлось начинать заново, уже по новым ставкам.
- Не проверили расстояние до сетей до покупки участка. Присоединение оказалось нестандартным и стоило больше, чем земля.
- Точку ввода выбрали не там. Щит поставили с той стороны участка, где удобно было оператору, а дом стоит с другой — и потянули лишние сорок метров кабеля за свой счёт.
- Ждали оператора, ничего не делая. Оператор пришёл, а щита на границе нет, подключать не к чему, визит переносится, и это ещё месяц.
- Наняли электрика без документов о квалификации. Работа сделана, а актов и схем нет, и подключение не принимают.
Ориентиры по деньгам
Точную цифру за присоединение вам назовёт только калькулятор вашего оператора, потому что ставка зависит от области, от города или села и от заказанной мощности. Но структуру расходов можно наметить заранее.
Плата за стандартное присоединение считается умножением ставки за киловатт на заказанную мощность — это обычно самая крупная и при этом самая предсказуемая часть.
Ваши работы за точкой присоединения при обычном расположении дома в тридцати-пятидесяти метрах от границы обходятся в сумму, которая часто оказывается сопоставима с самой платой: щит с автоматами, кабель нужного сечения, заземление, работа электрика.
Отдельно закладывайте внутренний щит и разводку по дому — это уже другая статья расходов, и в деревянном доме она выше обычной.
Общий совет, который я даю всем: посчитайте мощность честно, с учётом того, чем вы будете греться через пять лет, и подавайте заявление за полгода до того, как свет вам реально понадобится. Это единственные два решения, которые всерьёз влияют на итоговую сумму, — всё остальное уже мелочи.
